#01 前 言
本文作為報價系列的最后一篇,將詳細分析產品的開發費用,也就是我們常說的ED&T費用。ED&T費用主要包含三部分,即工程費用、設計開發費用、測試及標定費用。
隨著車輛的電氣化、智能化與自動駕駛技術的發展,車載電子電氣產品包括ECU等數量一直在快速增加,傳統分布式的電子電氣架構也在向中央集中式架構邁進。把原本高度分散的控制功能逐步整合并收歸車企,并建立起領先的電子電氣架構,是車企在智能化上保持領先的前提。隨著這一進程的加速,新車型需要開發的電子電氣模塊種類和數量也會越來越多,那么開發一個車規級電子模塊或者說ECU需要花多少錢呢?這個問題似乎很少有文章專門掰開來講的,正好最近一直在做幾個新項目報價,就想趁此機會也做一個匯總和整理,同時也和廣大同行做一個交流。#02 工程費用
工程費用主要包括以下幾部分:模具費用、軟件及工具鏈費用、三方服務費用(技術授權、技術服務、培訓、認證等)等。
1. 模具費

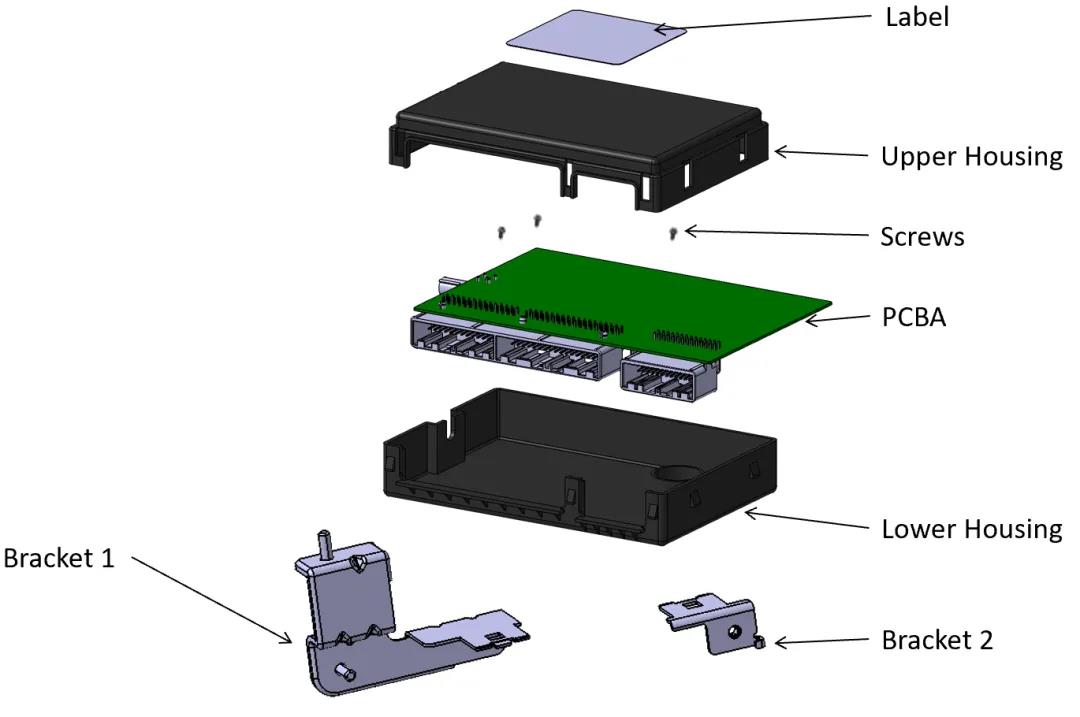

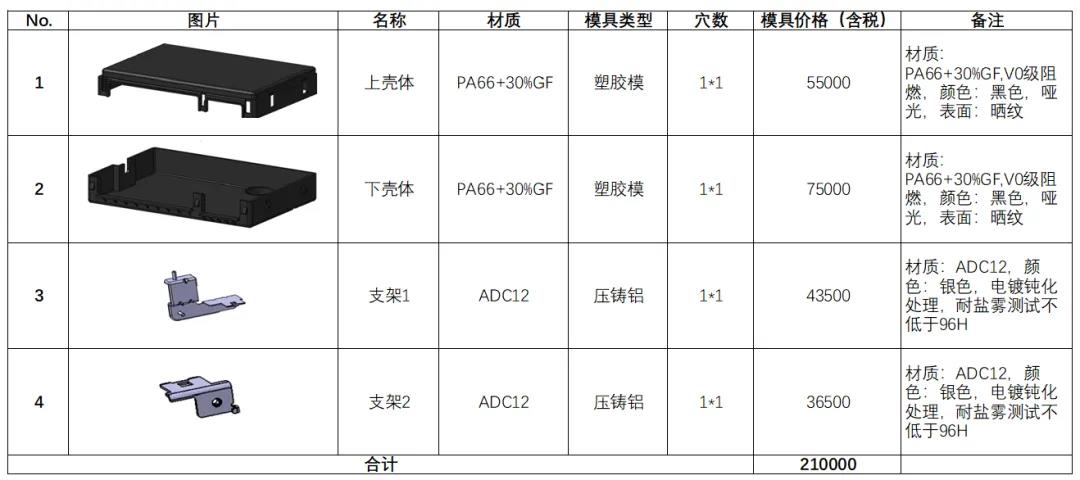

對于ECU來講,結構件的模具費用通常是指殼體模具,主要和產品類型相關,產品結構越復雜,尺寸越大,精度要求越高,則模具成本也就越高。當然模具費還與殼體材質相關,比如注塑模具就比鋁壓鑄模具要便宜。 以下圖常見的塑料殼體ECU為例,會涉及到四個模具,分別為:上殼體、下客體、支架1與支架2。

ECU模具費報價(來源:左成鋼)
除了殼體模具以外,根據產品類型的不同,還可能有其他需要開模的零部件,比如一些殼體密封用的橡膠條,大電流導電用的板載銅條,專用的螺栓等,只要市場上沒有標準件的零部件,通常都需要專門定制開模,這些費用都算是模具費。
對Tier1來講,模具費通常是要直接付給第三方的費用,不存在均攤。而對于OEM來講,模具費的支付方式通常有兩種:一是算在產品開發費里面分批支付,比如按照30%、20%、20%、30%的比例分四次支付;二是直接分攤到產品售價里面,比如上面的21萬模具費,如果按照2年10萬套進行均攤,那么就是產品單價在10萬臺內時增加2.1元,這種在行業內也比較常見。當然,分攤的話通常也會有一個附加條款來防止產量不達預期。比如2年內產量未達到10萬套,則OEM需將剩余的模具費一次性付清,也就是說,如果2年過去了,產品只生產了1萬套,那么剩余未分攤的10.5萬元模具費就需要OEM一次性付清,以保障Tier 1的權益。2. 軟件及工具鏈費用
隨著車輛電氣及化智能化的發展,ECU開發中軟件及工具鏈的費用也在逐步提高,比如行業內通用的Autosar。OEM通常都會對ECU等電子模塊開發提出Autosar的要求,但是Autosar的授權又通常是項目制,也就是說項目結束后授權就結束了,每個新項目都得再重新購買一次授權。Autosar的具體花費和要購買的模塊數量及服務相關,當然除了Vector、EB等傳統大廠,目前也有國產Autosar可選,比如東軟、普華、恒潤等,授權模式也更為靈活,比如可以按照MCU型號或系列進行永久授權而非按照項目,價格也要比國外的低不少,做項目的話性價比就非常高,而且國內供應商的工程服務也要比國外的好得多,特別是對于體量較小Tier 1來講,國產化是一個非常好的選擇。以國內Autosar供應商為例,單MCU授權費用大概在200萬左右,具體費用取決于要購買的模塊數量及服務,模塊方面比如說通信是CAN還是要以太網,CAN是否需要標定協議、是否需要1939協議棧,服務方面,是否需要完整的工程服務也就是常說的交鑰匙服務等,費用都是不同的。另外,如果有功能安全、信息安全等需要,也是有額外費用的。 除Autosar外,產品的軟件開發可能還會涉及到很多其他的軟件及工具鏈,根據產品類型的不同,軟件及工具鏈費用也大不相同。比如可能要采購一些編譯及調試工具、仿真軟件、代碼檢查軟件、代碼生成軟件等。整體來講這些費用在開發費中的占比都不低,所以在產品開發時一定要搞清楚軟件及工具鏈需求,然后找第三方進行報價,以確定具體費用。3. 三方服務費

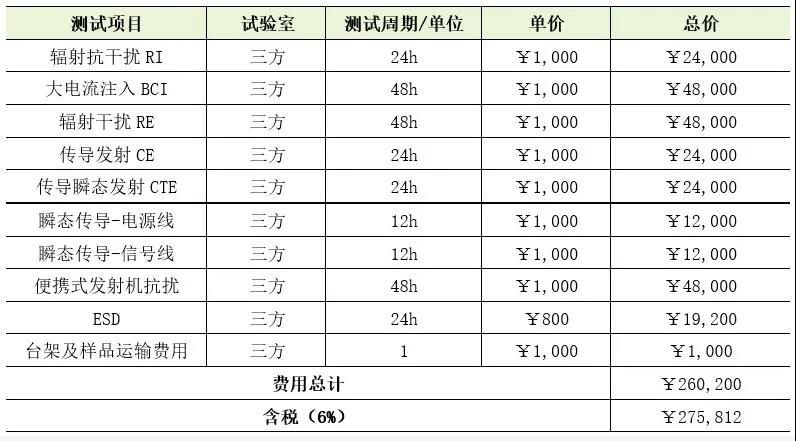

在ECU開發過程中,經常還會涉及到一些三方服務費用,如技術授權、技術服務、培訓、認證等,這些根據產品類型及OEM的要求,差異就比較大,也比較復雜。舉例來講,比如OEM要求產品某個功能要達到功能安全ASIL C等級,并通過認證,那么Tier 1可能就需要找第三方來提供技術服務,包括咨詢、培訓、輔導、工程服務等,最后還需要找TUV、SGS等機構來進行認證,這也需要不少費用。另外,目前行業內比較火的信息安全,Tier 1通常也需要找三方來做,這也同樣涉及到費用,和功能安全一樣,如果要過認證也需要認證費用,費用也不低。如下圖即為一個三方功能安全服務報價部分舉例:

#03 設計開發費用

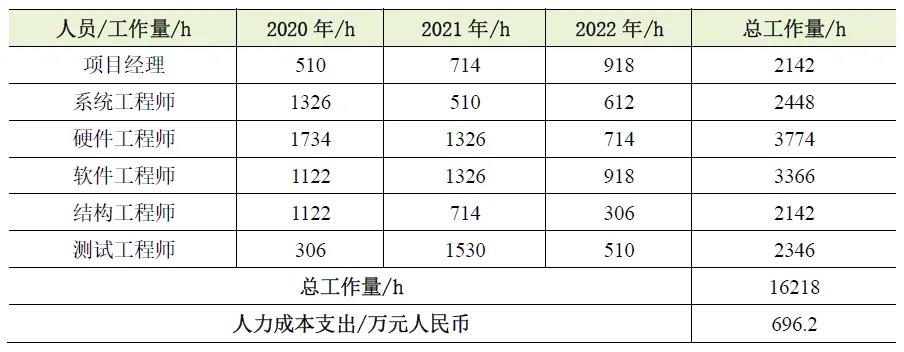

設計費用主要是人力成本支出,即企業需要耗費的人力資源成本。人力成本支出通常可以通過工作量來進行統計,而通過項目計劃來進行工作量的統計就是一個比較好的量化統計方式。以軟件開發工作為例,如下圖所示,根據項目計劃時間,再疊加投入的人員數量,即可得到在一段時間內的人員投入。

工作量統計表格示例(來源:左成鋼)

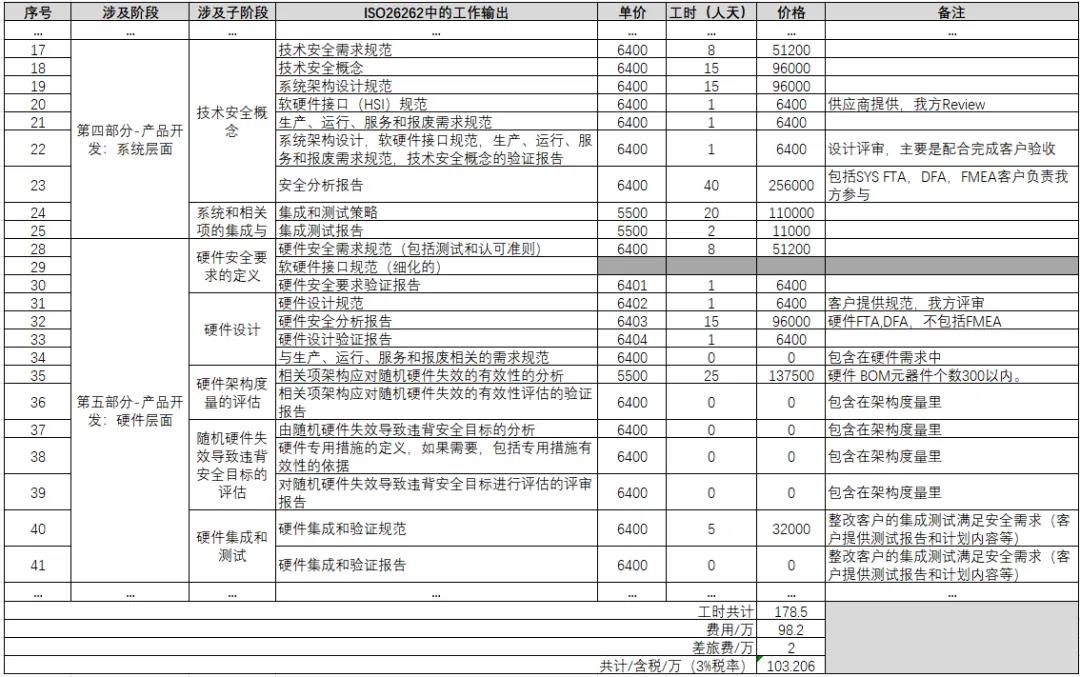

以此類推,分別計算出每個職務每年的工作量,然后把所有工作量進行相加,得到總工作量,然后再根據人員工時,即可得出人力支出費用,如下表所示。
#04 測試及標定費用
測試及標定費用主要包括:測試臺架(軟件臺架、EMC臺架、DV臺架、EOL臺架等)費用、測試樣品(A樣、B樣、DV樣品等)費用、測試項目(耐久、環境、機械、EMC等)費用,試驗室的測試費用主要和測試項目及所需測試時間即測試小時數有關,標定費用則涉及到靜態標定、實驗室標定、實車路試標定等(如VCU、熱管理、空調等很多參數都需要實驗室加實車路試進行標定)。

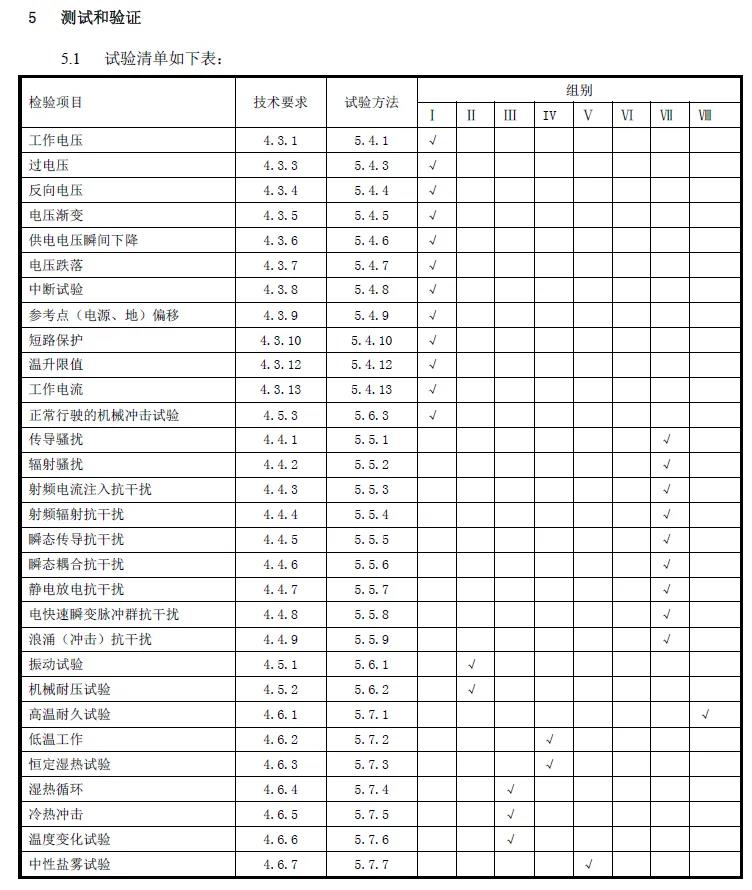

測試項目、分組、測試等級要求、依據的標準等等都會影響到測試費用,這些要求都會在OEM的SOR中進行詳細描述,如下即為一個SOR中的DV測試要求。

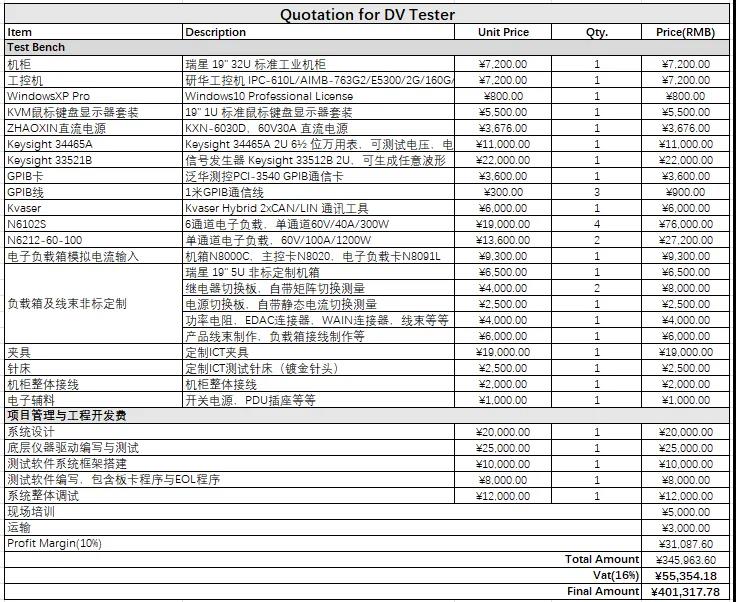

產品DV測試臺架(來源:左成鋼《廣義車規級》)

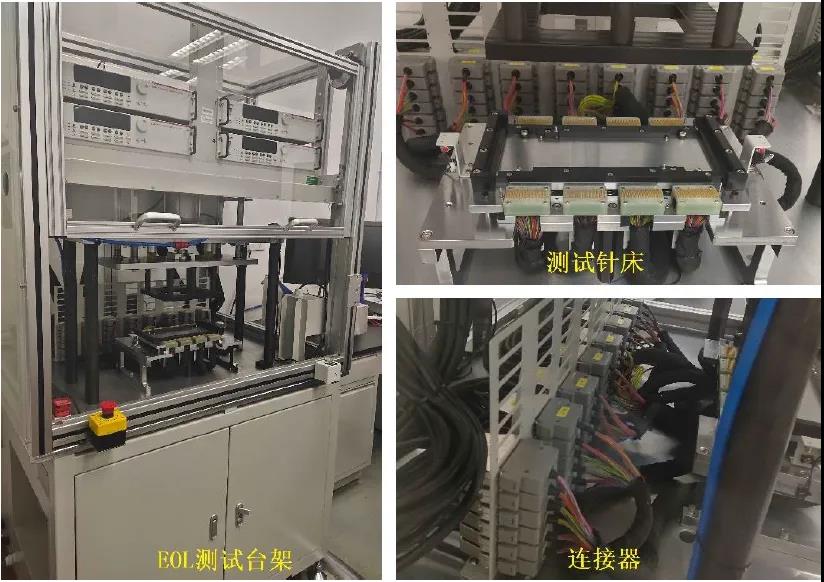

另外,在汽車行業,電子零部件的EOL下線測試通常通過專門設計的EOL測試臺架來實現,整個測試過程由設備自動化完成并輸出測試報告。產品EOL測試是一種常用的產品下線測試方法,而非試驗。EOL測試的目的是保證工廠制造出的產品功能符合設計要求。EOL測試臺架如下圖所示。

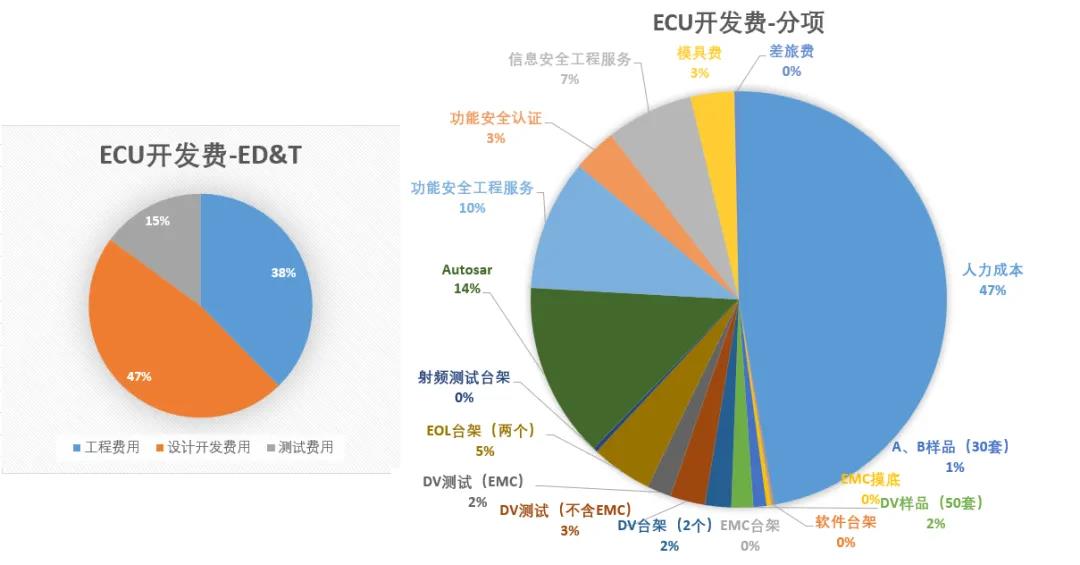

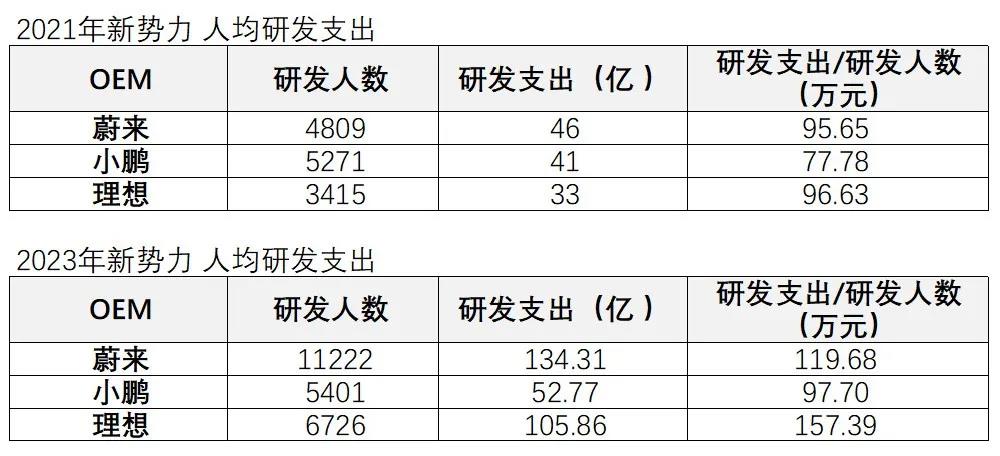

據估計,如果做一個全新的整車架構,把所有控制器都開發到量產狀態,在軟件bug比較少的情況下上市交付,至少得幾十億投入。然后我們再看下各大主機廠軟件中心的投入,一個軟件開發人員的年度綜合成本約在100萬左右,1000人的年度投入就需要10個億,如果再加上工具鏈等其它相關投入,一年支出可能就要達到20億以上。在人均研發投入占比方面,以國內新勢力中最具代表性的蔚小理為例,我們來看一下人均研發投入,如下表所示:

整個報價階段通常需要3個月左右的時間,當然隨著目前行業競爭的加劇,很多項目的報價并不會給Tier 1留太多時間,有時候可能連1個月時間不到,那么就需要Tier 1有非常豐富的產品開發經驗及應對報價的經驗,能夠在最短時間內評估出產品的單價,并給出產品的開發費用。 另外,隨著目前行業競爭的加劇,原來能直接報給OEM的開發費,也逐漸出現了均攤到產品售價的模式,類似于模具費的分攤方式。比如一個ECU的開發費為1000萬元,其中50%即500萬元按照2年50萬臺進行均攤,每個產品的單價就需要提高10元。剩余50%開發費500萬元,按照產品的開發階段如商務協議簽訂、下達開模指令、PPAP、SOP等節點,按照30%、20%、20%、30%的比例進行支付。
